H빔주위 철근보강작업 H빔주위 철근보강작업 마지막 기승을 부리는 추위덕에 H빔세울때 작업의 어려움보다 추위와의 한판 승부였습니다. 레미콘타설은 일단 추위가 지난뒤 날이 풀리면 타설하기로 하고 철근배근과 거푸집조성작업에 착수!! 어제에 이어 오늘도 아침기온이 영하8도를 가르키고 낮에도 영하권에 머문다고 하네요 공기도 중요하지만 안전이 최고죠.. 고층에서 작업할때는 특히나 더욱 조심.. 에궁...날씨가 왜이리 춥나...;; 2010. 2. 4.
비계설치 후 보호망설치 비계설치 후 보호망설치는 꼭 해야 조금이나마 안전합니다.. 비계설치후 보호망을 적당히 설치해서는 낭패를 보게됩니다. 경우에 따라서는 크나큰 안전사고가 발생할 수도 있죠 거푸집해체시 작은 폼핀하나만 떨어져도 주변의 차량이 파손될 수 있고 자칫하다가는 큰 인명피해가 발생할 수도 있습니다. 날씨가 추운관계로 작업자들의 안전사고를 우려 보호망설치가 늦어진관계로 며칠전 콘크리트타설시 주변 차량에 피해를 입히게 되었는데 조심을 하고 주의를 기울여도 항상 사고의 위험은 주변 이곳저곳에 도사리고 있는것이 건설현장입니다. 오늘도 날씨가 영하10도를 웃돌았지만 작업자들이 고충을 견뎌내고 안전을 위해 보호망설치에 적극 참여해줘서 너무나 감사한 하루였습니다. 아무리 돈을 벌기위해서 하는일이라고는 하지만 관련작업자들의 노고를 .. 2010. 1. 22.
데크플레이트 조성 및 우수드레인 설치 날이 추운데다가 자재수급에 차질이 생겨 5층바닥 데크플레이트 조성하기까지 공정이 다소 늦어졌습니다. 골조에서 공정이 늦어지면 결국 뒷공정이 쫒기게 마련.. 일기예보는 연일 강추위와 눈소식뿐이니 애써 짜놓은 공정은 무용지물이네요. 외부에 접해있는부분은 최상층이라 우수드레인을 설치,, 깜빡하면 실수로 놓칠뻔했네요.. 부랴 부랴 퀵서비스로 우수드레인 배달하여 레미콘 타설전에 설치완료!! 레미콘타설중에 콘크리트 유입을 막기위해 청테이프로 꼼꼼히 막고나서야 휴~~ 이제 레미콘 타설준비 끝..! 2009. 12. 29.
철골조성...공정이 많이 늦어졌네요..;; 도대체 계약 선수금을 비롯하여 3차례 지불된 공사비를 어느곳에 사용하고 작업자들에게 철골자재를 제공못해줘서 열흘이상 현장을 마비시키다니!! 회사에는 인건비주느라 자재대금이 모자라 자재수급에 어려움이 있다하였는데 정작 작업자들에게 들어보니 그동안 인건비를 한푼도 못받았다네요 친분을 앞세운 계약자체가 처음부터 맘에 썩 내키지 않더니 결국 일에 차질이 생겨 씁씁합니다. 가격싸다는 것도 이것저것 따져보면 결코 싼것도 아니란 사실.. 어찌 됐던 이리달래고 저리달래고(왜 이렇게 까지 해야하는지 모르겠지만)하여 일을 다시 재개했는데 이미 늦쳐진 공정을 내부공사에서 맞출수 있을지 몹시 걱정이 되네요 건축주 입장에서도 답답하여 온갖 안좋은 소리가 나오지만 최고 답답한것은 현장실무자가 아닌가 싶네요 철골조성이 어느정도 되.. 2009. 12. 9.
철골조성후 철근배근 및 레미콘타설 철골조성후 철근배근 및 레미콘타설 계단참의 경우 오비끼나 다루끼로 확실하게 보강해줄 필요가 있다. 계단이 작다고 해서 보강을 소홀히 하면 콘크리트 중량을 이기지 못하고 계단이 활처럼 휠수가 있기 때문이다. 전체적으로 거푸집보강에 신경쓰는것은 당연한 것이고...^^ MjEyMzJmMjk3YTU3YTVhNzQzODk0YTBlNGE4MDFmYzM== 2009. 11. 25.
데크플레이트 위 철근 배근 및 레미콘타설 데크플레이트 위 철근 배근 및 레미콘타설 2009. 11. 13.
화성시 반송동 근생주택 터파기 화성시 반송동 근생주택 터파기 4면 테두리에 지중보가 형성되는 매트형태입니다. 2009. 10. 21.
가설방음벽설치 공사 규모가 그리 크지않은 이유로 비산먼지신고대상에서는 제외되었으나 주변여건이 열악하여 가설울타리설치는 필수조건.. EGI휀스는 지양하고 가설방음벽설치를 의무화하여 부득이 스틸가설방음벽을 설치하기로 하였습니다. 가설방음벽임대하는곳이 드물어 가설방음벽을 구매하여 설치하였는데 상품의 질이 너무 떨어지네요 2009. 9. 4.
터고르기 터고르기 높고 낮은곳이 많아 전체적인 터고르기에 착수하였습니다. 예전에 논바닥이라그런지 토사가 완전히 죽탕이네요...;; 스폰지 현상을 방지하기위해 풀섞인 겉토사는 걷어내어 따로 처리하고 포크레인 다니기에도 어려움이 많아 잔골재보다는 굵은 골재를 반입하여 기초를 튼튼히 조성하려하는데 쉽지가 않네요...; 2008. 12. 10.
파주시 조리읍 D빌라 전경사진 파주시 조리읍 D빌라 전경사진 우기를 거쳐 6개월만에 공사가 마무리 되었습니다. 그 동안 함께 고생해주신 여러분들께 감사~ 100% 만족은 못하지만 아쉬운데로 마무리 되었네요 2008. 12. 10.
주차장콘크리트타설 및 하드너마감 주차장콘크리트타설 및 하드너마감 2008. 12. 10.
외부비계해체 외부비계해체 드뎌 외부비계를 해체할때가 되었습니다. 비계설치전에 부랴 부랴 후두캡끼우고 비계해체시 외부마감재 상처안나게 조심 조심~~ 그래도 꼭 한두군데 흠집이 내서 땜빵꺼리 만드는 울 비계팀들 미워죽갔소...ㅋㅋ 어쨌든 사고없이 비계해체하고 나니 한시름 놓았네요~~ 2008. 11. 17.

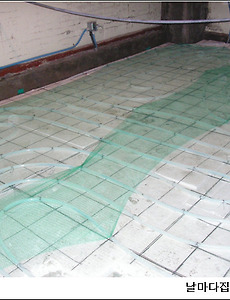

기포위 난방XL조성 및 몰탈타설 기포위 난방XL조성 및 몰탈타설 기포위에 난방XL호스 깔고 콩자갈로 난방보강하고 후에 몰탈타설을 하였습니다. 몰탈타설전에 콩자갈의 이탈을 방지하기위해 편의상 그물망을 덮어주기도 하는데 그물망없이 자갈과 융합이 잘되게 바로 몰탈시공하였습니다... 제소견은 여기까지..... 시공상 문제가 있는점은 집어주시면 참고하겠습니다. 2008. 11. 12.
경량기포콘크리트타설 경량기포콘크리트타설 단열재 대용으로 경량기포콘크리트를 타설하였습니다. 2008. 11. 10.
옥탑 두겁석시공 옥탑 두겁석시공 건물상부 마감을 위해 두겁석을 사용했습니다. 빗물차단효과가 있어 누수로부터 다소 보호역활을 하기도 합니다. 두겁석위에 추락방지 핸드레일을 설치하게 되는데 이때 핸드레일과 두겁석접촉면에 코킹처리를 견고하게 해주어야 누수피해를 막을수 있습니다. 두겁석시공시 물매는 약간 건물안쪽으로 경사를 주는것이 좋습니다. 건물밖으로 경사를 주게되면 건물외벽으로 낙수가 되어 건물을 더럽힐수도 있고 비피해를 직접적으로 받을수도 있거든요.. 그리고 핸드레일을 세우기위한 앙카설치시 돌하단 콘크리트면에 박혀야 구조물로써 제역활을 하게 됩니다. 물론 콘크리트 구조물에 앙카를 선시공하게되면 더욱 좋겠지요. 짧은 제 소견이었습니다...^^ 2008. 11. 10.
드라이비트 메쉬작업후 앙카설치 및 메지부착 드라이비트 작업시 화스너(앙카)작업시점은? 1. 앵커의 설치목적 외단열공사에서 판상형 단열재 부착은 일정한 간격으로 전용 본드를 사용하여 시공하는 것이 일반적입니다만 바람등 외력에 의해 단열재가 바탕면에서 탈락하는 경우가 많기 때문에 단열재와 구체를 일체화시키기 위해서 앵커를 설치하는 것입니다. 2. 드라이비트의 공정 1) 바탕정리 및 수직, 수평보기 2) 단열재붙이기 3) 초벌바름 및 매쉬 1회붙이기 4) 앵커재 설치 5) 재벌바름 및 매쉬 2회붙이기 6) 표면 마감재 바름 및 정리 3. 앵커의 설치위치 1) 위 공정은 맨 처음 드라이비트라는 외단열공법을 개발한 업체의 공사시방으로서 앵커의 설치위치는 유리섬유를 주원료로 하여 인장력이 우수한 매쉬 위에 설치하는 것이 구조적으로 유리합니다. 2) 폴리스틸.. 2008. 10. 16.
외벽 드라이비트마감 안전발판메는데 하루 스치로폴 부착작업 이틀 메쉬돌리고 마감까지 C동 끝내는데 꼬박 일주일정도 걸렸네요... TOTAL 드라이비트마감시 메쉬마감뒤에 칼부럭으로 고정해줘야 이후에 스치로폴이 건물에서 이탈하는 하자가 없다 2008. 10. 14.
옹벽거푸집조성 및 스라브철근배근 및 레미콘타설 후 기계휘니셔 마감 2008. 9. 23.
빌라신축 : 레미콘타설 후 쇠흙손마감 빌라신축 : 레미콘타설 후 쇠흙손마감 날마다집을짓는사람들 : 070. 8825. 0472 2008. 9. 3.
빌라신축 : 야기리인양,거푸집조성 및 철근배근 빌라신축 : 야기리 인양,벽체,스라브거푸집조성 및 철근배근 2008. 9. 3.
빌라신축 : 철근배근,설비배관,전기배관,레미콘타설 빌라신축 : 철근배근,설비배관,전기배관,레미콘타설 날마다집을짓는사람들 : 070. 8825. 0472 2008. 8. 22.
